為了消除渭河跨越管道母材銹蝕的安全隱患,西安分公司于2012年7月3日—6日,實施靖西一線渭河跨越管道更換碰口作業。
此次碰口作業正值汛期,碰口作業點位于靖西一線涇河清管站至三奶廠閥室之間,換管長度為1320米,焊口數量為2個,施工周期分三個階段,共計30天。同時利用主干線停氣期間,將實施西安北分輸站靖西一線加裝線路截斷閥項目,在靖西一線西安北分輸站進站管線一、二線連通三通前加裝埋地式線路截斷閥(帶ESD緊急切斷系統),焊口數量為2個,實現西安北分輸站一、二線真正意義上的連通,這些對參與作業人員都是一次非比尋常的考驗。為圓滿完成此次任務,避免天氣等客觀因素影響,西安分公司組織參加作業人員召開了幾次專題會議,本著確保下游用戶平穩用氣、確保施工期間安全高效,盡量減少放空量的原則,對碰口作業方案進行了認真研究討論,并落實了相關責任和措施,搶抓有利天氣,部署實施作業。

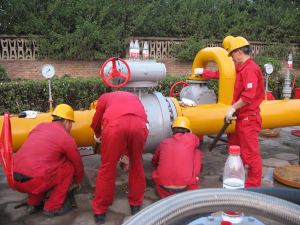

7月4日6點,接調度指揮中心指令,西安分公司進行作業前管道放空工作,股份公司及分公司領導、相關技術人員在各監測現場與操作人員一起密切關注著壓力變化。放空完畢,書面上報指揮組后,分公司人員采用"氮氣完全置換"方式將管道內天然氣全部置換干凈。操作人員采用了拆卸閥座注氮的方法,不僅減少了拆卸工作量,節約了注氮時間,更為后續作業贏得寶貴時間。置換完畢,經安全員對氣體濃度檢測合格后,開始對碰口處進行打孔檢測、切割、對口、組焊、拍片,整個作業過程依據方案順利進行。碰口施工完成,所有碰口點焊接質量經探傷檢測合格。調度指揮中心發出天然氣置換通知,分公司人員按既定方案采用"天然氣置換加氮氣隔離"方式逐步實施了置換,天然氣置換檢測合格后,實施靖西一線渭河跨越銹蝕管道與主管道切割分離作業,動火部位管線割開后,立即在靖西一線渭河動火管段下游側焊接封頭進行隔離。股份公司領導以及生產運行部、安全與環境監察部等相關單位對施工過程進行了檢查指導,并對碰口作業的關鍵環節進行嚴格把關,確保了施工過程中的質量和安全。
經過幾天連續奮戰,分公司圓滿完成靖西一線渭河跨越管道更換碰口作業。在施工作業期間,還根據公司安全大檢查中排查出的問題,利用主干線停氣的契機,維修了西安站收球筒電動球閥1006的故障,解決了涇河清管站進站球閥0900閥體鑄件連接處微外漏的問題,確保設備良好的運行。
(西安分公司 史蕾)
