由于延志吳(延安-志丹-吳起)高速公路建設與靖西一、二線兩處管道在安塞沿河灣交叉占壓的情況,為保證天然氣管道的安全運行和延志吳高速公路建設的順利實施,公司于2012年10月19日至10月20日實施了靖西一、二線兩處管道改線碰口作業,同時,利用本次主干線停氣的難得機會,一并實施了長慶第一輸油處沿河灣集輸站在靖西一線的預留供氣管道碰口作業。
此次作業采用停輸后氮氣完全置換的施工方式,由于涉及靖西一、二線兩條主干線的停氣操作,為圓滿完成此次任務,保證施工安全,確保下游用戶平穩用氣,經本次碰口作業調度指揮組趕赴施工現場考察后,立即召集各相關部門及單位召開了總體協調工作會議。會上明確落實了管線的放空、置換、焊接、安全監護、焊縫檢測等各項準備工作,并對靖西一線由于內檢測引起的管道帶磁問題進行了詳細的部署。

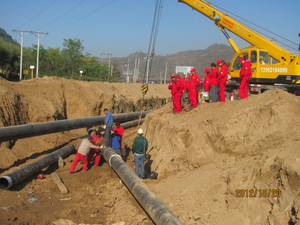

10月19日凌晨零時,指揮組下達實施指令,延安分公司開始對作業段進行點火放空、注氮置換。上午8時,實施了預留供氣管道的碰口作業,經無火花鉆孔檢測合格后開始焊接。隨后對靖西一線碰口處進行打孔檢測、切割、對口、組焊、拍片,整個作業過程的順利進行為20日靖西二線作業爭取了寶貴的時間。
靖西一線恢復生產后調控指揮中心立即對靖西二線進行生產工藝調整。10月20日8時起,靖西二線碰口處開始施工,晚上20時許,所有碰口點焊接質量經探傷檢測合格后開始天然氣置換,22時,全線恢復正常生產。
經過兩天的連續施工和精心合理的調度指揮,兩處改線碰口作業圓滿完成,既保證了下游用戶的正常用氣,又確保了延志吳高速公路建設的按期實施。
(生產技術部 金金 吳淵)
