義和至閻良輸氣管道復線工程是公司今年固定資產投資項目之一,線路全長約22公里,設計壓力4.0MPa,管徑為Φ323.9毫米。管線起于三原縣棗陽村義和分輸站,止于閻良區棉遠村新建的閻良分輸站。義閻輸氣管道復線工程設計輸氣能力達4.82億立方米/年,項目總投資約7471萬元。按照公司工程項目建設計劃安排,該工程于6月19日開工建設,計劃9月底完成工程主體建設任務并具備通氣點火條件。
由于施工周期短、任務重,為確保各個環節均能緊密銜接,工程伊始,建設、施工、監理、設計及檢測等各方就擰成一股繩,心往一處想、勁往一處使,為創建無安全事故和質量優質的“雙優”工程憋著一股勁。
工程前期因多種原因影響,征遷工作一度陷入困境,導致工程進度也滯后于原計劃。為此,項目建設二部立即調整戰略部署,分三個縣區安排部署有征遷經驗的人員配合施工單位深入縣、鎮、村開展協調工作,逐步打開了局面,使征遷工作有所突破。為滿足工程建設進度需求,根據公司領導要求結合現場情況,義閻復線所有工程人員立即進入參戰狀態,忙而不亂,由東向西展開掃線、布管、組焊等工序,隨即在長長的玉米地里鋪設出一條黑色的鋼鐵長龍。

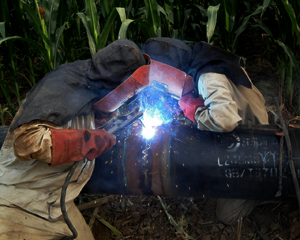

8月中上旬關中地區的氣溫突破今年夏天的極限,再加之野外施工,頭頂艷陽高照、腳下熱氣逼人,雖然趕上這酷熱蒸悶的“桑拿天”,現場的每個人都熱得汗流浹背,只能靠不停地往嘴里灌水才能稍稍消暑。在這種環境下最辛苦的是管線焊接人員,穿著厚厚的工作服、戴著頭套和皮手套,趴在地上焊一道口就需近一個鐘頭,酷熱的環境再加上灼亮的電弧,連持著焊把的皮手套都滲出層層汗漬!監理和其他項目管理人員都在堅守崗位認真細致地工作,雖然汗水浸透了衣衫,但沒一個人喊苦叫累,環境雖然惡劣卻改變不了每個人的責任心和工作熱忱。就是因為有著這么一群可愛、可敬的普通勞動者,確保了義閻輸氣管道復線工程得以順利進行。
(項目建設二部 王珂強)
