2011年9月12日11時,西安分公司值班人員接到商洛分輸站險情電話,商州區麻街鎮王彎村西商線1337#樁處河堤擋水墻(南北方向)及內側坡地因洪水沖擊發生倒塌,擋水墻內側28米管道全部懸空,并有局部下沉現象,山坡土壤(管道東側)出現長約15米的裂縫,如發生滑坡,坡面大石塊可能對管道造成破壞性沖擊。接到險情電話后,分公司立即啟動防汛預案,指導商洛站做好險情監測和警戒,疏散無關人員,調集人力做好作業準備。
14時30分,第一批搶險人員到達現場并開始對現場進行查勘,經查勘,該處地段位于丹江上游,沿途山體雨水匯聚后流經此處,導致原有10米左右寬水面猛增至40余米,水深超過1.5米,水流湍急,河堤擋水墻及內側土壤沙石受水浸泡后發生倒塌,最終導致該處28米長管道懸空。經過對現場情況的分析,技術人員提出先對造成管道局部下沉的堆積石塊和可能發生滑坡的地段及表面孤石進行清除,并查看管道是否受損。其次根據現場水流湍急、水位較高無法對管道進行整體支護的情況,建議就地采用木樁分段設置支撐,防止管道因長時間懸空發生變形。與此同時,分公司領導電話聽取現場人員報告后,同意按照上述建議立即開展排險工作。18時20分,管道周邊堆積石塊及滑坡隱患卸載任務完成,支撐工作完成,險情擴大趨勢得到了有效控制。19時15分,分公司領導會同安監部同志到達現場,并立即著手下一步搶險方案制定,各參與方案制定的人員結合現場作業面小、沙石充足、坡地樹木較多的情況,經過討論,大家一致贊同采用錨固穩管和管道外側河堤回填平整后利用沙袋對懸空全段整體支護的方法進行加固處理。19時40分,天色已晚,受現場地形限制,臨時照明燈光無法有效覆蓋現場,加之河道水流湍急、水位尚未回落等情況,為防止加固處理過程中發生人身傷害事故,分公司領導會同安監部同志討論后,決定于9月13日7時開始后續加固工作,同時,安排人員連夜就近落實人力,并對包裝袋、鋤頭、鐵锨、雨衣、雨鞋等工器具進行補充。

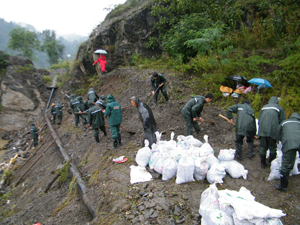

9月13日7時,河道水位較12日有明顯回落,同時人力及各類工器具均已到位,加固工作準時展開,現場按小組分派任務各負其責、緊密配合,首先利用管道東側坡地堆積沙石填灌沙袋,并對管道西側河堤進行加固。其次,由分公司維修班按照指定位置安裝鋼絲繩進行管道錨固。9時30分,3道鋼絲繩牢固的拉緊了管道,錨固工作完成。12時45分,河堤修筑工作完成,同時河堤頂端管道正下方的平整工作也已完成,全段沙袋支護工作開始進行。13時40分,搶險加固工作全部完成,經分公司領導及各技術人員共同確認后,認為加固工作扎實到位,管道及周邊坡地情況穩定。下一步,分公司將需積極聯系有關單位對該處河堤盡快修復,徹底消除安全隱患。
搶險工作結束后,分公司領導及相關人員在商洛分輸站對本次搶險工作進行了總結,對本次搶險中暴露出的問題進行了歸納,并要求在后期的工作中加以改進,同時,要求分公司各場站進一步做好搶險物資儲備、人力、機具落實工作。會后,分公司以文件形式將以上要求下發到各站,要求各站按照文件要求嚴格落實,確保安全平穩度汛。
(西安分公司 高 濤)
