9月下旬,陜北地區遭遇多年不遇的連續強降雨,對公司富縣至宜川縣天然氣輸氣管道項目施工安全和質量造成嚴重威脅,多處道路塌方中斷,宜川末站工程施工材料無法到達。

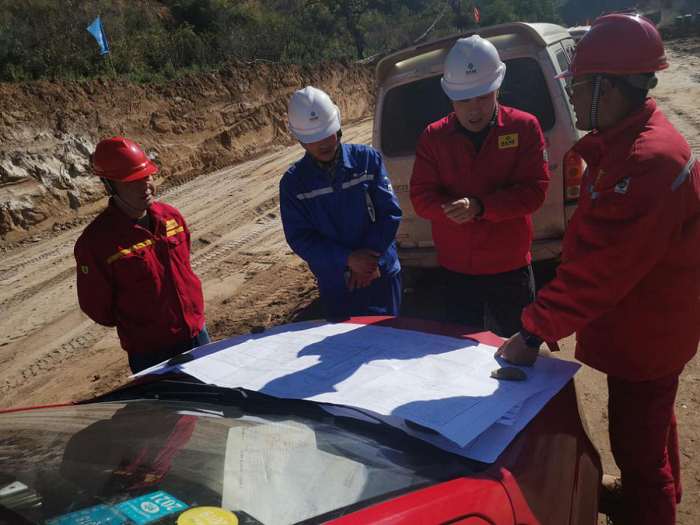

針對以上情況,項目全體人員不畏困難、群策群力,積極響應公司勞動競賽的號召,迅速掀起“大干40天,奮力保工期”的大干熱潮。項目組及時組織召開動員會,成立工作小組,明確“工藝貫通”的基本目標;同時將各項任務分解落實,項目建設、設計、施工、監理、監測等各參建單位共同參與,充分配置人、機、料、法、環、測等施工資源,積極尋對策找辦法,對于道路中斷采取大車倒小車的方法將白灰、水泥等重要物資幾經周折運至現場;在連續降雨期間工程人員都堅守一線,采取底部覆蓋、及時抽排的應對措施,在確保基坑安全的前提下保證了施工質量。
10月中旬天氣逐漸好轉,為保工期,施工現場繼續增加人員、機具配置,實施夜間照明連續換填壓實作業。截至目前完成土方開挖回填2.7萬方,其中工藝區換填碎石、灰土1.1萬方;此外,現場施工道路鋪設、臨建搭設及材料堆放、預制場區硬化等均已完成,設備基礎預制完成60%,為后續生產作業創造條件。
勞動競賽只是一個開始,主要工作現已全面展開。宜川末站全體參建人員表示將全心全意投入到工程建設中去,有決心也有信心提前完成工期目標,為創建一個安全、優質、全面的工程而努力奮斗!
