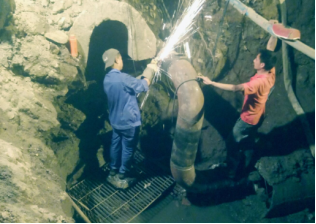

2017年6月22日凌晨1點,隨著最后一道電焊弧光的熄滅,標志著恒口門站至中心大街中壓管道全線貫通。恒口門站至中心大街中壓管道建設是安康市天然氣城市氣化項目的重點工程,也是安康市天然氣有限公司2017年重點督辦的難點項目。
該工程于2012年10月14日開工建設,當時由城燃公司負責該項目建設,由于恒口鎮高儉村協調工作異常復雜,導致工程被迫停工長達兩、三年之久。2015年安康天然氣有限公司根據股份公司安排接手該管線建設后,重新調整思路,加大協調力度,對全線4.2公里管線的建設情況、遺留的斷點以及存在問題進行了仔細分析研究,并于2015年11月重新開工建設。該工程自重新開工建設以來,安康公司領導及多次深入現場,走訪農戶、協調政府解決問題,組織相關部門先后召開十多次現場辦公會,對高儉村94米斷點、G316國道邊斷點等難點部位逐個協調,認真研究解決方案。為了加快推進工程進度,想方設法啃下這塊硬骨頭,安康公司把6月份作為“攻堅克難月”,下達了“大干30天,全面完成恒口門站至中心大街中壓管道建設”的任務,經過安康公司相關管理人員與施工人員多天的連續奮戰,先后完成了高儉村94米等斷點的施工,并于6月22日順利完成了G316國道邊斷點連頭。
恒口門站至中心大街中壓管道的全線貫通,標志著恒口示范區天然氣城市氣化工程將邁上一個新的臺階,恒口示范區、大同鎮、五里鎮將真正用上了漢安線的管道氣,將為改善恒口示范區能源結構和節能減排、治污降霾等工作做出更大的貢獻,同時為恒口示范區居民和企業帶來更大的福祉,也將為順利實現“氣化安康、氣化恒口”的目標奠定了堅實的基礎。
(安康市天然氣有限公司 宋仕榮)
